管道穿越经典工程

蒙西煤制天然气外输管道项目一期工程-南拒马河3定向钻穿越工程

发布时间:2022-07-08 08:47:36 浏览次数:2767

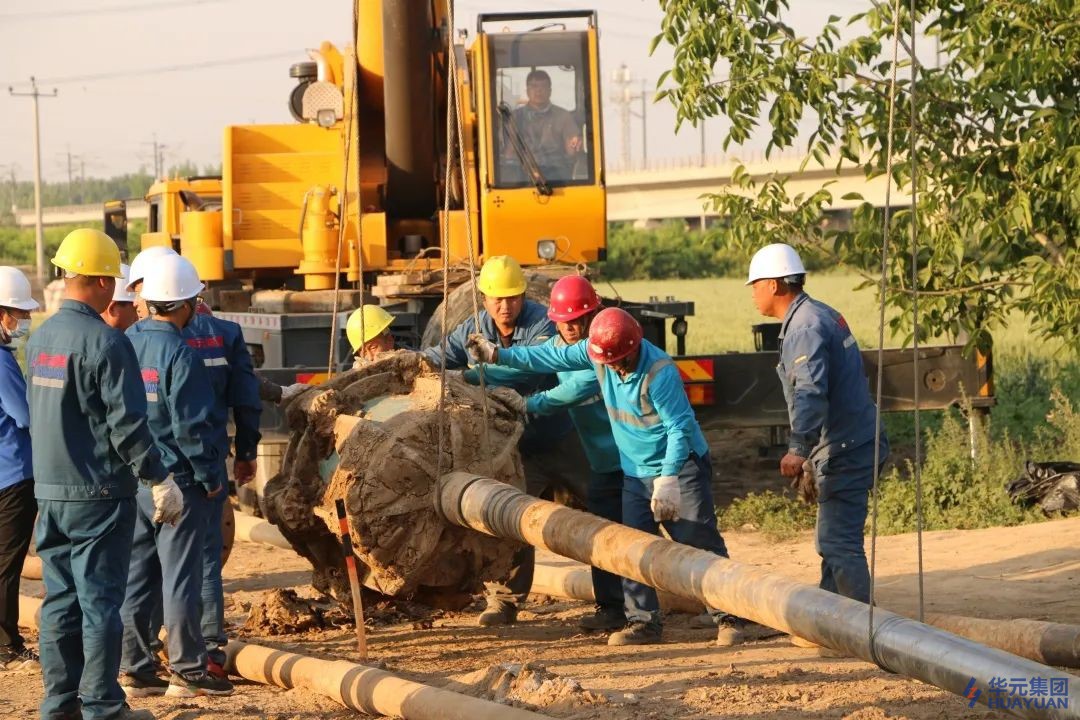

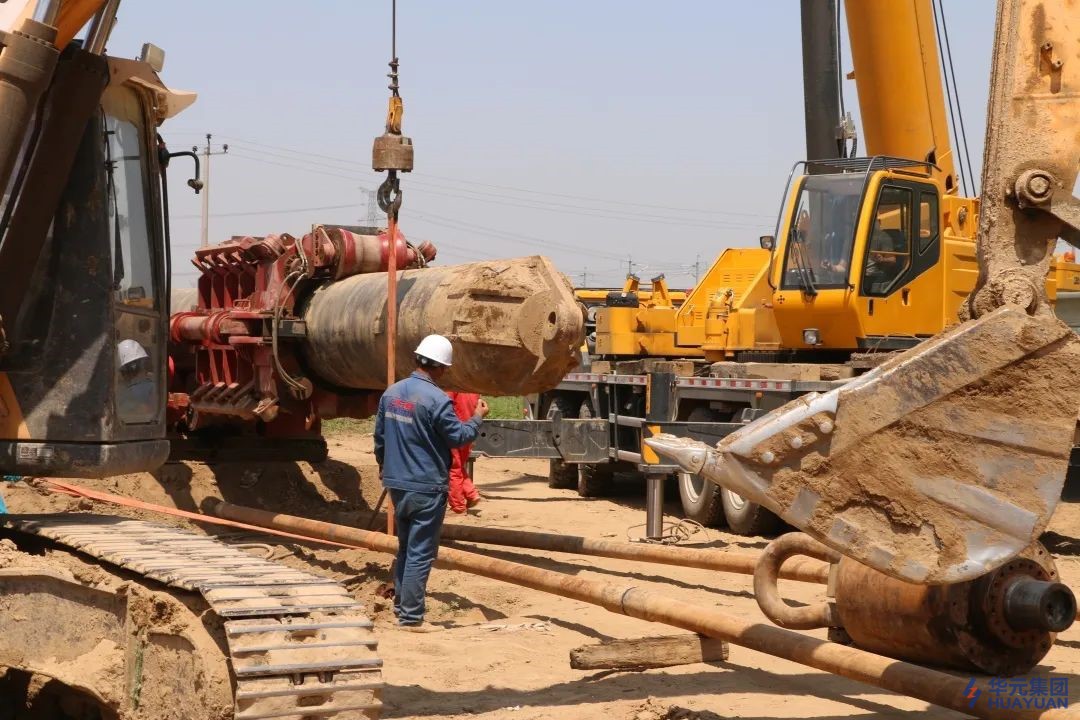

2022年5月22日17时14分,随着扩孔器缓缓浮出泥浆面,标志着由我公司承建的蒙西煤制天然气外输管道项目一期工程-南拒马河3定向钻穿越工程一次回拖成功,至此,公司标段内5条定向钻工程全部施工完成。同时,此次完成的管径1016mm ,长度1927.1m穿越,也是目前蒙西管道一期项目中已完工的最长的一项定向钻穿越工程。

作为国家油气基础设施互联互通的重点工程,蒙西管道一期工程项目是我国首条直供雄安新区的天然气主干管道,为保障该地区民生用气,助力雄安新区建设,带动沿线经济社会发展,促进区域绿色低碳发展,具有重要意义。


本项目自2021年12月11日开始施工,在定兴县内章镇政府的大力支持协调下,征地问题最终得以解决。为确保按照当地政府2022年6月30日前将土地归还村民的要求,公司为工程现场配备了一支强干的管理团队,科学调配,精心施工,2022年3月25日复工以后,整个工程团队以饱满的热情、充足的干劲,积极投入到该工程的建设中。


工程施工中存在穿越曲线经过地层地质条件复杂,征地协调繁杂、受规划路由影响等诸多困难因素,施工难度较大,为解决此类难题,公司及项目部多次组织专家及现场技术人员召开分析会,最终通过优化穿越曲线的方式确定完善了最优施工方案,保证了工期和施工质量。


为进一步推进南拒马河3定向钻穿越工程,2022年4月27日,河北雄安荣乌高速公路有限公司组织召开了《蒙西煤制天然气外输管道项目下穿荣乌高速新线施工方案》专家评审会。


此次施工方案评审会的成功召开,进一步指导完善了项目施工方案,有利于工程安全快速推进,为按时完成项目建设、确保工程质量安全提供了坚实的技术保障,为项目顺利完成奠定了基础。

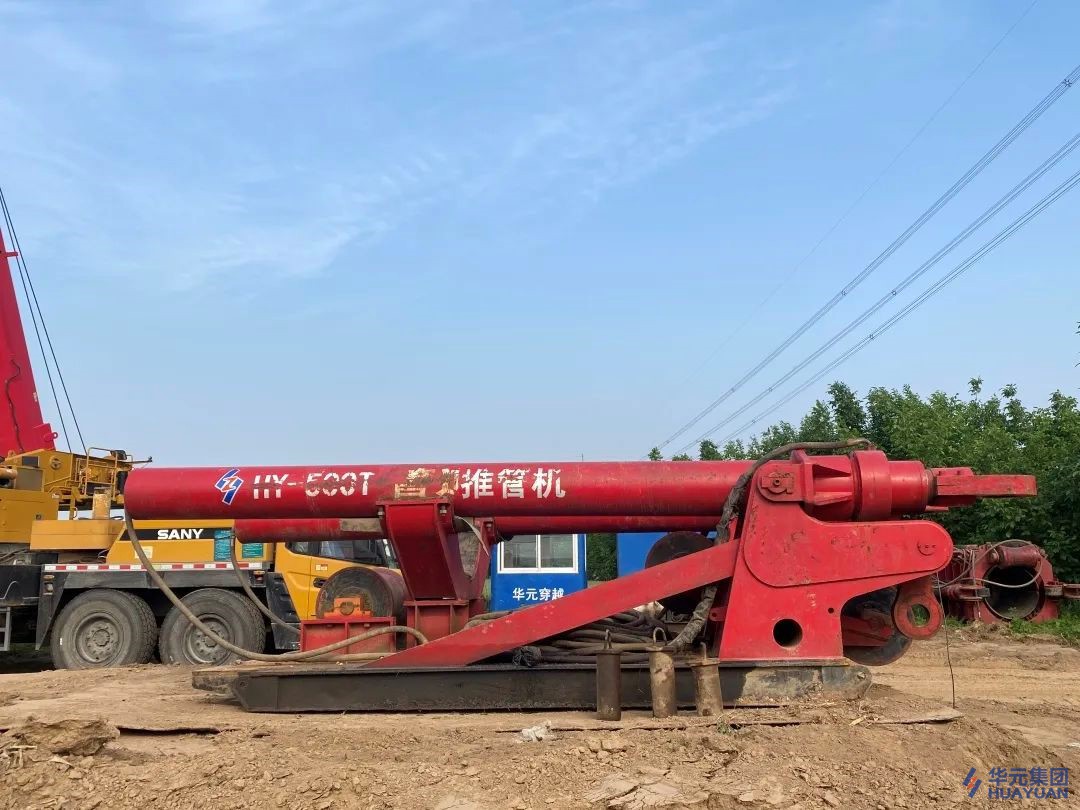

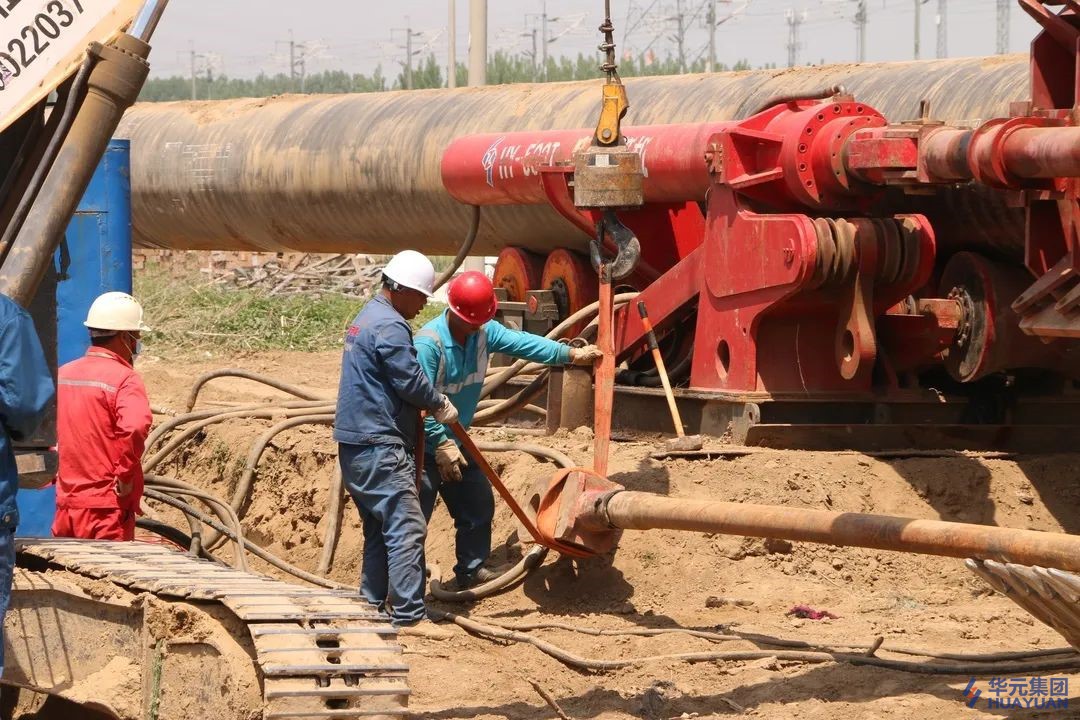

南拒马河3穿越管径1016mm,管线每根重达8t,穿越预制管线1920m,共计使用160根,管线总重1280t,传统发送方式无法进行回拖,为有效解决这个难题,在距离出土点62.7m处架设推管机,推管机后架设滚轮,滚轮后60米开始至管尾处全部采用开挖发送沟方式,有效地减小了回拖阻力。同时,在管尾处安装了夯管锤辅助回拖并保证回拖过程中管道防腐层完好,这些措施确保了回拖一次成功。


回拖期间,公司领导、项目负责人及相关人员全程盯守现场,遇到问题现场解决,对回拖进度、期间扭矩、拉力等实时分析,把关定向,对症下药。经过20个小时的昼夜奋战,回拖一次成功!


蒙西煤制天然气外输管道项目一期工程-南拒马河3定向钻穿越工程的完成,标志着华元人打赢了蒙西管道一期工程四标段的最后一场“攻坚战”,为蒙西管道一期工程按期投产奠定了坚实的基础。此次回拖成功标志着蒙西项目“最关键、最难的一道障碍”被打通,再一次印证了公司成熟的水平定向钻穿越施工能力,也再次为我公司在大管径、长距离管道穿越积累了宝贵的施工经验。
