2014年2月21日,华元公司再次成功穿越长江

发布时间:2014-02-24 11:06:19 浏览次数:4527

       2014年2月21日10时40分,华元公司承建的荆州—石首天然气输气管道长江定向钻穿越工程顺利完成回拖。继2012年4月6日完工的“黄大线”长江定向钻穿越工程之后,华元人再次成功穿越长江。

       荆州—石首天然气输气管道长江定向钻穿越工程位于湖北省荆州市,全长1837.44m,管径为φ406.4×10.3mm,入土角20°,出土角19°,穿越曲线相对入土点的最大深度约为120m。因穿越曲线两端各有长达近三百米(曲线长度)、厚度一百多米的深厚卵砾石层,使工程施工工作面临极大挑战。

       为减少穿越卵砾石层的长度,公司研究决定加大导向孔入土角度,并采用两台钻机同步钻进的方式,在穿越曲线两端分别以20°、19°的角度入土钻进导向孔,并运用公司自主研发的对接导向定位系统进行精准定位。经过不到一个月的钻进,两台钻机就顺利完成了长达1837.44m的导向孔钻进工作,并成功实现了钻头握手对接。

在导向孔扩孔阶段,华元公司通过改良泥浆,成功解决了卵砾石层导向孔易塌孔这一难题,顺利完成了导向孔扩孔施工。

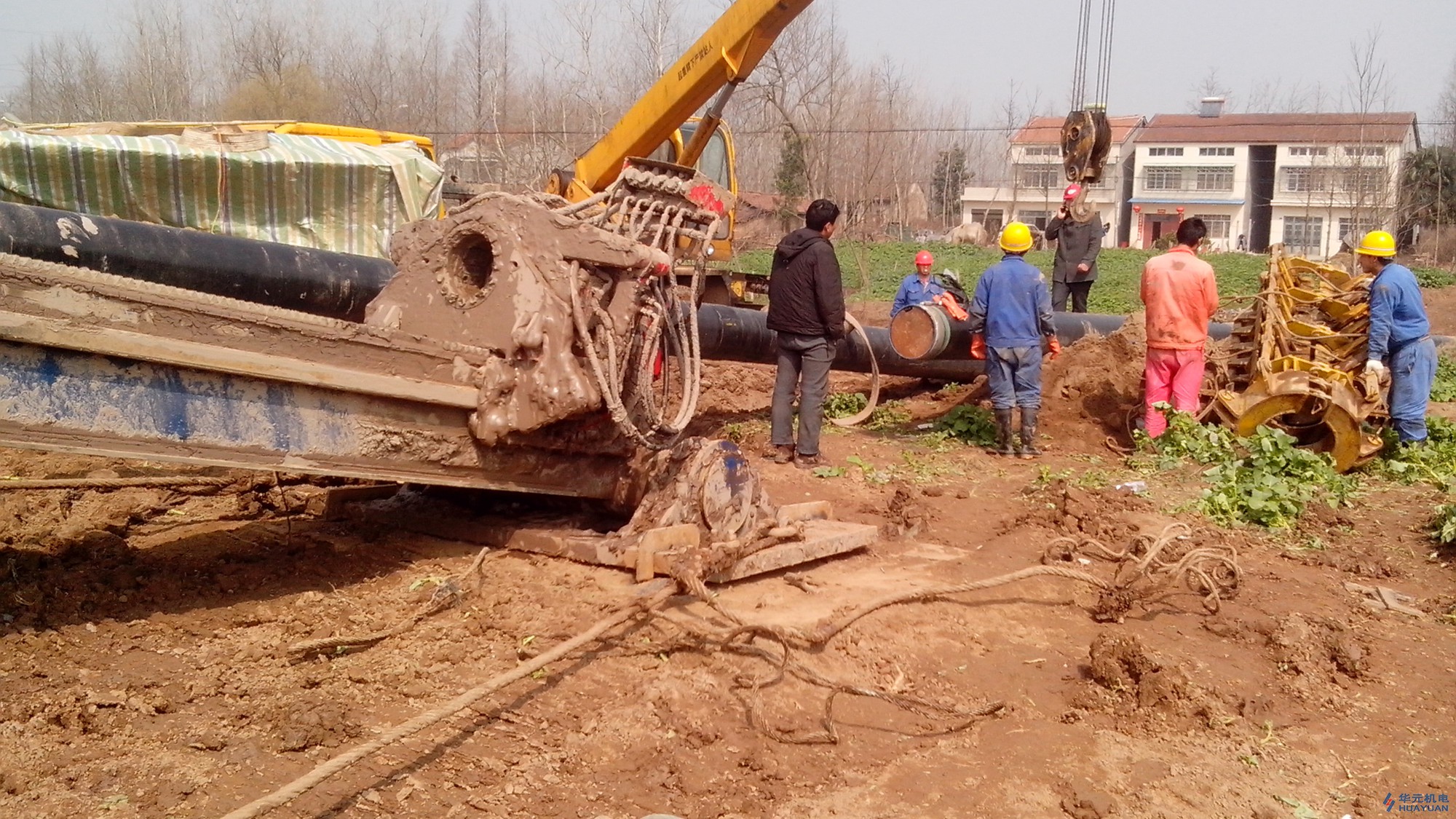

       在管道预制方面,因场地受限,焊接主管需分两段预制,回拖过程中进行二接一,这在一定程度上加大了回拖风险。同时,由于管道入洞角度较大,回拖时需将管道前160m架空,最高点约10.4m,而长为176m的第一段管道中,又有90m处在弧线段上,因此,此次回拖难度非常大,并创下了华元穿越历史上回拖管道架空高度最高且在弧线段处架空的记录。
